ПСУ-330 – территория Рязанской ГРЭС

На площадке филиала ПАО «ОГК-2» - Рязанская ГРЭС в рамках договора о предоставлении мощности (ДПМ) ведется реконструкция пылеугольного энергоблока мощностью 330 МВт (ПСУ-330).

Энергоблок №2 выбран для проведения реконструкции в связи с наиболее худшим техническим состоянием среди угольных энергоблоков, работающих на напряжение 220 кВ.

Основными причинами реализации проекта является выработка паркового и индивидуального ресурсов основных узлов, низкие показатели экономичности и надежности.

В соответствии с подписанным Договором предоставления мощности ввод объекта в эксплуатацию планируется 30.11.2014.

Удельный расход условного топлива реконструированного энергоблока составит 328 г/кВтч, коэффициент полезного действия (КПД) - 37,59%, мощность блока - 330 МВт (дополнительный ввод 60МВт мощности). До реконструкции удельный расход условного топлива энергоблока составлял 389 г/кВтч, КПД – 32,36%, мощность - 270 МВт.

Проект реализуется по отдельным договорам с контрагентами на поставку оборудования и выполнение строительно-монтажных работ.

Основные параметры проекта:

Состав основного оборудования

Паровая турбоустановка К-330-23,5-2Р фирмы ОАО «Силовые машины»

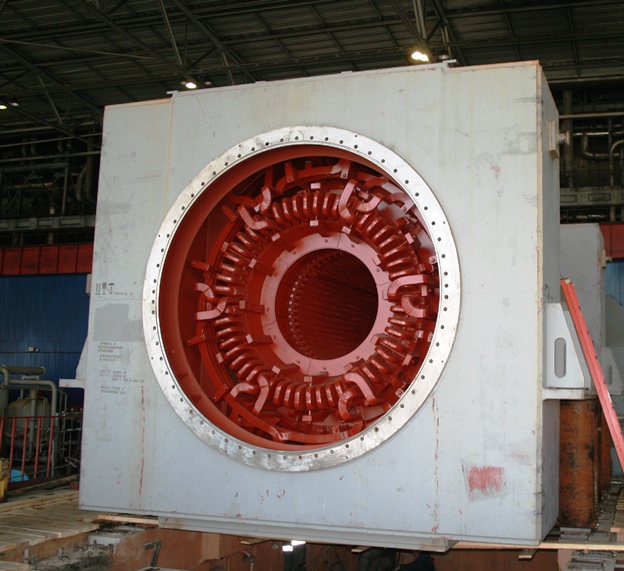

Турбогенератор ТВВ-350-2У3 фирмы ОАО «Силовые машины»

Система возбуждения: ТС-П-550-3200-2,5 УХЛ4 фирмы ОАО «Силовые машины»

Основные объекты реконструкции:

в турбинном отделении – замена паровой турбины, конденсатора, генератора, системы возбуждения, замена основного питательного насоса, реконструкция системы регенерации, замена насосного оборудования, паропроводов и трубопроводов;

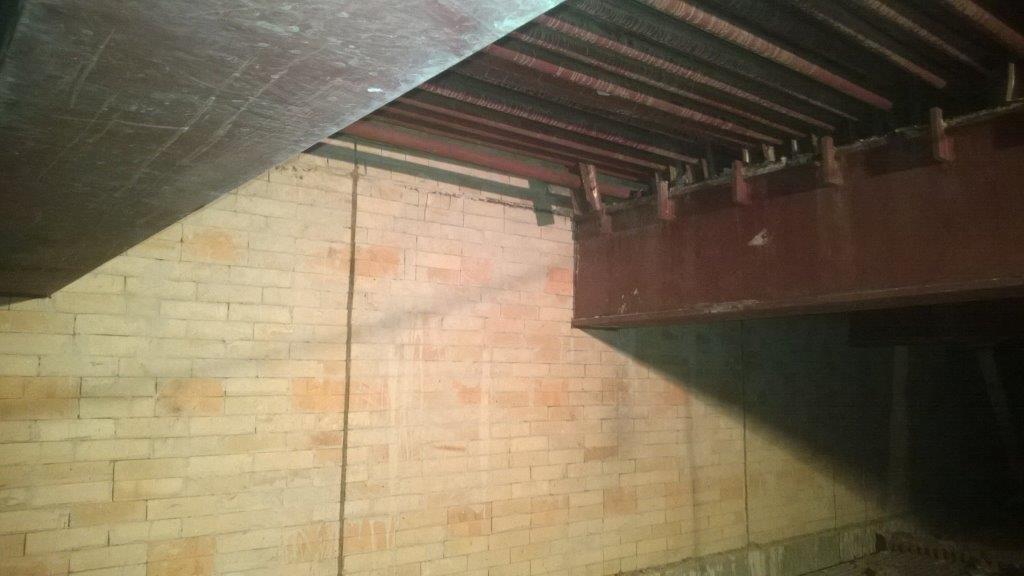

в котельном отделении – реконструкция поверхностей нагрева, реконструкция топочно-горелочных устройств, внедрение систем сушки топлива и очистки топочных экранов, замена обшивы и обмуровки

пристанционный узел – установка ТСН ПЭН, геннераторного выключателя, КРУ 10 кВ, замена токопроводов;

замена существующей СКУ на современную на базе ПТК.

Выполнено по состоянию на 2 кв. 2014 года

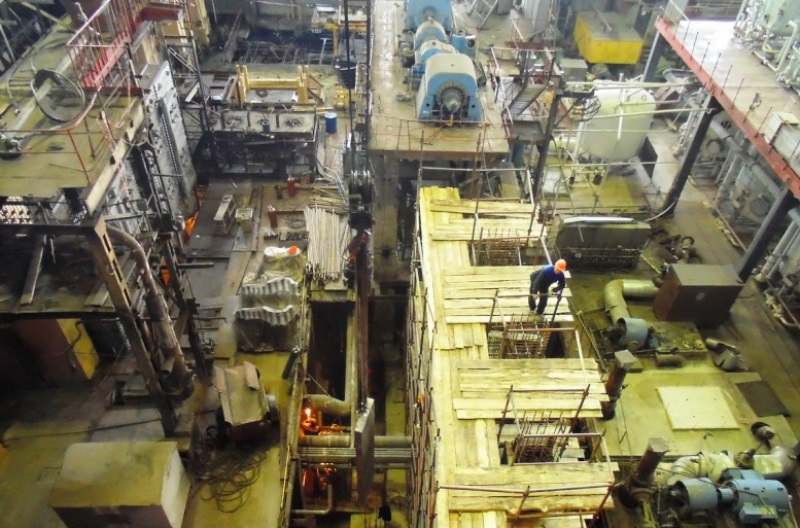

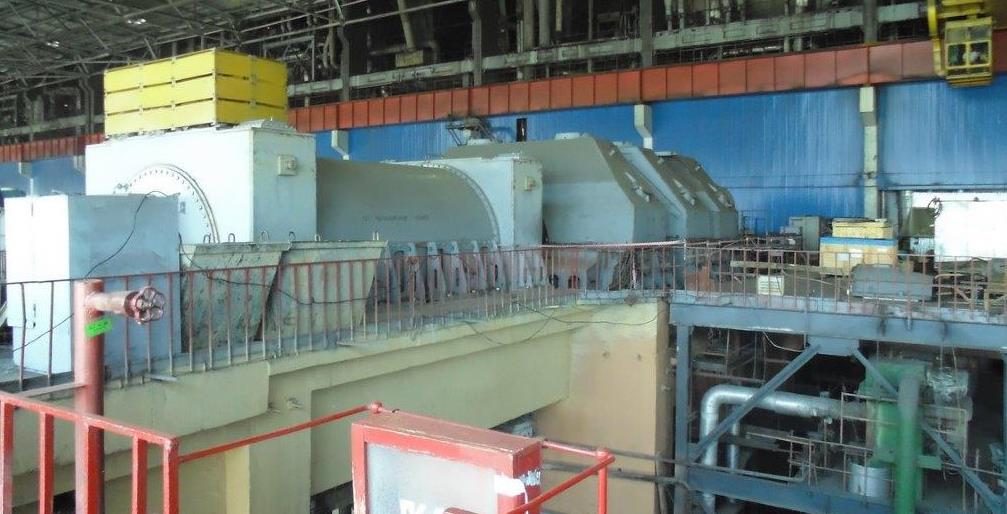

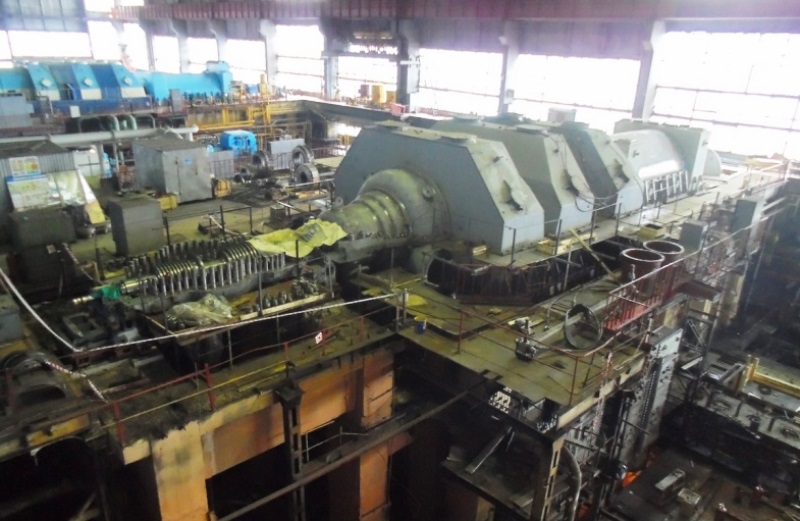

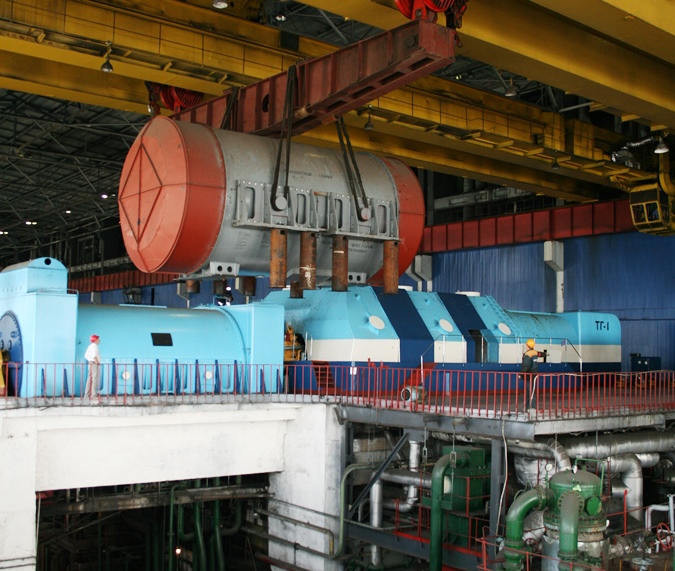

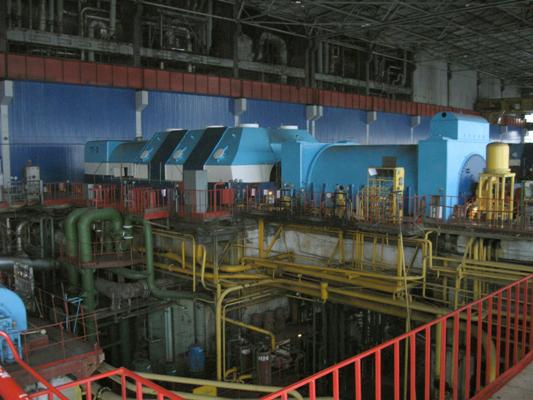

Турбинное отделение: произведено закрытие цилиндров ЦВД, ЦСД, ЦНД паровой турбины К-330-23,5-2Р; установлен в штатное положение статор генератора ТВВ-350-2УЗ, выполнена центровка ротора относительно статора генератора; установлен конденсатор 300КЦС-3, ПВД ПВ-1250-380-21-1М1, ПВД ПВ-1550-380-70-1-М1, ПНД ПН-720-2,75-0,883-1НЖ, ПНД ПНСВ-800-2Д; ведутся строительно-монтажные работы по вспомогательному оборудованию турбинного отделения.

Котельное отделение: выполнены в полном объеме демонтажные работы по котлоагрегату П-59 и КВО; ведется монтаж КВП-1, обмуровочных рам топки котла и конвективных шахт; производится укрупнительная сборка панелей СРЧ; начаты работы по обмуровке конвективных шахт.

Электротехническое оборудование:  выполнен демонтаж кабельного хозяйства и завершены работы по устройству фундаментов под ТСН ПЭН; производятся работы по монтажу ТСН ПЭН и системы возбуждения.
